JR熊本駅新幹線口駅前広場の大規模再整備計画が発表
熊本市は4日、JR熊本駅新幹線口駅前広場の再整備計画の概要を正式に公表しました。この計画は、駅周辺の急増する人流と深刻な渋滞問題に対応するため、大規模な改良を実施するものです。今月中に着工し、2028年度末の完成を目指しています。
乗降場と駐車場の大幅拡張で利便性向上

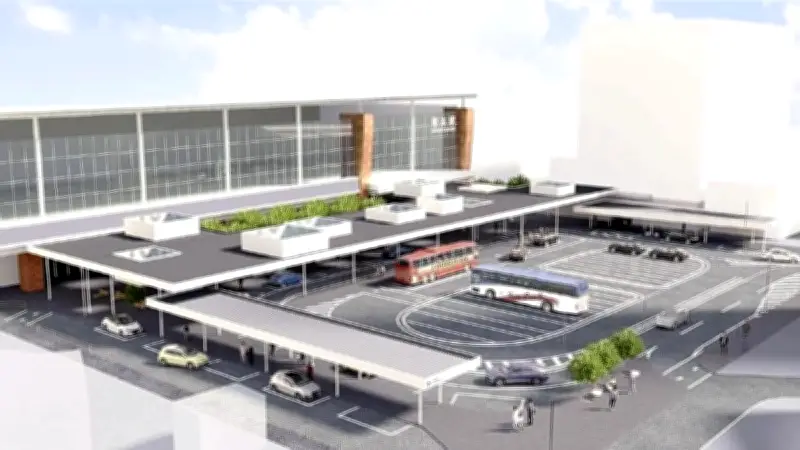

再整備計画の核心は、一般車の利便性向上にあります。現在5台しかない乗降場を15台に増設し、駐車場も1時間あたりの利用可能台数を現在の1.6倍にあたる290台に拡大します。これにより、タクシーやバス、送迎車両の待機スペースが大幅に改善され、駅利用者のスムーズな移動が期待されます。
渋滞緩和策として入り口増設と料金制度導入
渋滞緩和を目的に、一般車の乗降場につながる入り口を1か所増設します。さらに、車両の短時間利用を促進するため、車両用ゲートを新設し、長時間停車した場合は料金が発生する仕組みを導入します。現在設置されている20分間無料の駐車場は、再整備に伴い撤去される予定です。
背景には駅周辺開発による人流の急増
市によると、熊本駅周辺の開発により、駅の乗車人員は過去20年間で1.6倍に、駅前の歩行者通行量は6.3倍に急増しました。これに伴い、広場周辺では出入り口から市道まで最長400メートルの渋滞が頻発し、バスやタクシーの運行にも影響が出ていました。この問題に対処するため、市は2022年度から検討を進めてきました。
総事業費14億円、国費を活用して実施
再整備にかかる総事業費は約14億円で、そのうち約5割は国費を活用する予定です。熊本市市街地整備課は、「工事期間中はご迷惑をおかけする面もありますが、完成後の利便性向上をご理解いただき、ご協力をお願いしたい」とコメントしています。着工後も一般車の利用は可能ですが、工事の進捗に応じて一時的な制限が設けられる可能性があります。
この再整備計画は、熊本駅を中心とした交通インフラの強化と、地域経済の活性化に寄与することが期待されています。完成後は、より快適で効率的な駅前環境が実現される見込みです。
